Hozblok a saját kezükért
Ön ország tulajdonosa? Ha igen, akkor tudod, hogy az országban, hogy nem hatalmi blokk (vagy a pajta) egyszerűen lehetetlen. Ebben benne lehet hasznos segédeszközök, különböző eszközök, mezőgazdasági eszközök és kerti tárgyak tárolása. Ez egy szükséges épület, és ha nincs meg, akkor gondolkodhat az építéséről. Továbbá, hozblok-t is készíthetsz, hogy saját kezedbe jussak, mivel különleges munkára és speciális képességekre nincs szükség. Javasoljuk, hogy tanulmányozza az anyagot, amely segít abban, hogy a pajta az elejétől a végéig elkészüljön.
1. szakasz: Tervezés
A tápegység felépítése számos problémát megoldhat:
- a szoba szolgál majd műhelynek és a szerszámok és felszerelések tárolásának;
- az épületnek további területei is lehetnek, például zuhanyzó és WC;
- Nem csak egy fürdőszobával, hanem egy pihenőhellyel is felszerelhető - egy szoba kárpitozott bútorokkal és kényelemmel.
Mindez a tervezéssel érhető el. A fészer lehet a fent felsorolt 3 típusú épület egyike, és magában foglalhatja mindet. Mindez az Ön igényeitől és vágyaitól függ.
Nem szabad feltételeznie, hogy a pajta ne legyen észrevétlen és csúnya. Nem kell feladatot beállítanod, hogy minimális költséggel járjon. Az erőfeszítéseknek és a munkának köszönhetően csodálatos hozblok-ot készíthet, amelyek nem lesznek rosszabbak a szépség és a funkcionalitás szempontjából.
Rajzok készítésénél fontolja meg a szükséges rekesz méretét, magasságát és számát. Továbbá, az épület tervezésekor ne feledje, hogy az alábbi kritériumoknak kell megfelelnie:
- A legmegfelelőbb hely.
- Hosszú élettartam és megbízhatóság.

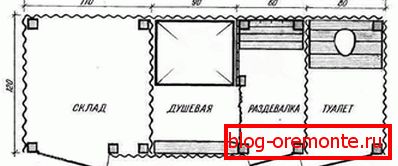

- A szükséges kommunikáció elvégzése: áram és víz. Ha a mosdószoba WC-vel, akkor meg kell adni a szennyvíz.
Nem fog sok pénzt költeni egy ilyen fészer építésére, ezért egy anyag kiválasztásával egy fadobozon megállsz. Ez a leggyakoribb és leginkább megfelelő anyag. Például a szokásos táblák épületei nem maradnak sokáig. De a fablokk alapjain található hozblok az összes követelménynek megfelel és sok éven át szolgál.
Ha nem tudsz projektet készíteni a kutyaházodról, használd a világhálót. Különösen azok számára, akik nem tudják, hogyan készítsenek projekteket, az emberek elkészítik a kész rajzokat. Ingyenes letölthető, vagy szimbolikusan vásárolható.
A hozbloka létrehozásához készítsd el ezeket az eszközöket és anyagokat:
- ax, lapát, csavarhúzó, kézifűrész, elektromos fúró egy sor fúróval, egy sík;
- bárok, burkolólapok, fém horgonyok;
- tetőfedő anyagok és falak, burkolólapok, hőszigetelés (ha szükséges).
2. szakasz: Anyagbeszerzés
Ahhoz, hogy a hozblok, amelynek mérete 6 m hosszú, 3 m széles és 3 m magas, lean-to-roof és két belső, akkor kell készíteni ilyen anyagok:
- rétegelt lemez - 28 m2;
- ruberoid - 28 m2;
- faanyag 150 - 150 mm - 0,65 m3;
- fa 150 - 100 mm - 0,37 m3;
- fűrészáru 100 × 100 mm - 1,2 m3;
- fa 50 - 100 mm - 0,15 m3;
- szélezett deszka 30 mm - 2,2 m3;
- Lábak 40 mm - 0,37 m3;
- Azbesztcementcement O 150 mm - 6 db. 1200 mm;
- kavics, homok, cement;
- szerelvények - O 10 mm, hossz 350 mm, 4 db.

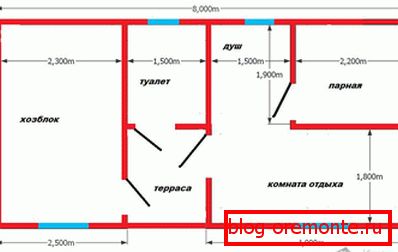

Ez az előkészítő munka befejeződött. A következő lépés a kabinok helyes helye lesz.
3. lépés: Helyszínválasztás
Határozottan, hogy egy hozblok-ot önállóan építsenek fel, nem lesz szükség speciális készpénz befizetésre. De készülj fel arra a tényre, hogy az építési folyamat elveszi az idejét és erőfeszítését. A munka gyorsabbá tételéhez kérjen segítséget a háztartásoktól vagy a szomszédoktól. Azonban az építkezés előtt meg kell választanod, hogy hova kell elhelyezni a fészket, hogy kényelmesen és megfeleljen a követelményeknek. Az építési normák és szabályok (SNiP) a 02/30/97 bekezdésben kimondja, hogy:
- abban az esetben, ha a háztartási állatokat a madarakat a gazdasági blokkon tartják, vagy WC-ként szolgálnak, 12 m távolságra kell elhelyezni egy lakóépület falától és 4 m-re a szomszédok egy részének határáig;
- ha zuhanyozni fogják, akkor 8 m távolságra kell elhelyezni egy lakóépülettől és 1 m-re a szomszédok határtérségéig.
Ha figyelmen kívül hagyja az ilyen követelményeket, komoly problémákat okozhat, ha webhelyét el kívánja adni. Ebben az esetben az állam megtagadja az értékesítési tranzakció végrehajtását az épületekkel egészen addig, amíg az elhelyezésük nem felel meg az Orosz Föderáció területén érvényes előírásoknak.
Miután kiválasztotta az optimális helyet, simán folytattuk a fő kérdést, hogyan építsünk be egy közüzemi blokkot az országban. Ismerd meg.
4. szakasz: az alapozás megteremtése

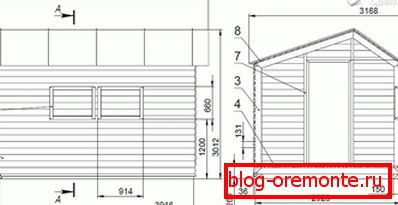

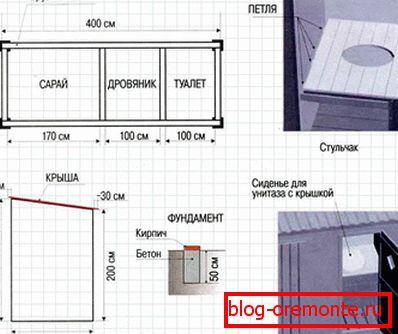

Tehát a mi célunk, hogy 6-3,3 m-es épületet építsenek, mivel az épület maga nem terheli az alapot, hanem oszlopos. Hogy megkönnyítsük az Ön számára, az összes munkát külön szakaszokra osztjuk.
- Azon a helyen, ahol a fészer állni fog, eltávolítania kell a termékeny talaj felső rétegét az épület peremén, miután korábban a projekten alapuló jövőbeli helyet jelölte ki.
- Az előkészített helyet le kell nyomni, 10 cm homokot tölteni a tetején, és ismét megfelelően tamp.
- Egy ilyen konstrukcióhoz hat oszlopra van szükség. A kívánt helyre fúrjon vagy ásson O 20 cm lyukat, mélysége 120 cm. Vegye figyelembe, hogy a telepítendő oszlopok hossza 120 cm.
- A lyukak alján 10 cm-es réteget vagy kavicsot kell kitölteni, majd ezt a párnát meg kell nyomni.
- A lyukak alsó részén az azbeszt cement csövek. Tegye őket szigorúan függőlegesen a szintre. A csövek rögzítéséhez a lyuk és a falak közötti megmaradt helyet homokkal és döcögéssel kell tölteni.
- Itt az ideje, hogy az oszlopok elsõ szakaszát öntse. Készítsük elő a betont, és öntsük az azbesztcement-csőbe az egész hossz 1/3-át. Ezután fel kell emelni a csövet 10-15 cm-re, szintre kell állítani, rögzíteni kell és 2-3 napig várni. Az ilyen manipulációk lehetővé tették a gödrök alján lévő beton alapjainak kialakulását. Az alap átmérője nagyobb lesz, mint a cső átmérője, ami nem teszi lehetővé az oszlopos alapozás emelkedését, ha a talaj télen felébred.
- Miután a beton megszáradt, a csövek maradék ürege önthető. De előtte készítsen 4 db 10 mm-es megerősítésű rudat, melynek köszönhetően a gerendán levő grillezés biztonságosan rögzíthető az oszlopokra. Négy sarokoszlopba kell belefulladni. Az armatúra teljes hosszától kezdve - 15 cm-re van szükség a csőbe való merüléshez, és 20 cm-re fog kiállni.
- Ha a megerősítés rögzítését megbízhatatlannak tekintjük, egy ilyen horgony rögzíthető. Ezeket a keretre helyezzük és anyával rögzítjük. Ebben az esetben a horgony vége és a csavaranya be kell fojtani a grillezésbe.
- Az oldat elkészítése után töltsön be minden csövet. Mint öntés, a betonot egy bajonetttel kompórizzük, hogy a levegőt levegőre erőltessük. Ezután szerelje fel a rögzítőelemet pontosan a közepére.
- Még várnia kell a megoldás megkeményedésére, ami 2-3 hét után következik be. Ez idő alatt le kell fednie a pilléreket a napról és nedvesíteni kell őket vízzel száraz időben.
Ezen a munkán az alapítvány telepítése befejeződött.
5. szakasz: grillezés (keret) szerelése és felszerelése
A keretet össze kell szerelni rudakból, amelyek keresztmetszete 150-150 mm, mérete 6-3 m. A keret négy, 1,5-3 m méretű részből áll, a kereteket alkotó rudak félig hornyosak. Külön rögzítésre van szükség (ha a keret a horgonyra van szerelve) vagy négy (ha megerősítésre került) facsavarokat. A keretnek az alapra való felszereléséhez a megfelelő helyre lyukakat kell kialakítani a kinyúló vasaláshoz vagy horgonyhoz.
A tömítés biztosítása érdekében 1-2 réteg tetőfedő anyagot kell elhelyezni a pólusokra úgy, hogy a szélei 10 cm-re nyúlnak ki, és le kell hajolni, hogy a víz kifogyjon, és a fadarab alatt ne felhalmozódjon. Mielőtt a keretet az alapra helyezi, a fát fertőtlenítővel kell lefedni - legalább két rétegű szárítóolajat kell elhelyezni. Ezután a keret be van építve és az alapra van kötve. A keret hossza, a "félholt" három lerakódást kell behelyezni egy 100-as, 100 mm-es, 135 cm-es lépcsőfokból.
6. szakasz: a gazdasági egység kerete
A keret kialakításához 100 × 100 mm és 100 × 150 mm keresztmetszetű fából készült rudakra van szükség. A további tetőszerkezet érdekében a szerelőkeretnek különböző magasságra van szüksége. A keret elülső oldala 3 m magas, a hátsó oldal pedig 2,4 m. Így könnyű lesz a szarufák felszerelése tetőre.
Az első dolog, amellyel ugyanazokat a végfalakat kell összegyűjtened. Mindegyikben megnyílik az ablak. Az állvány keretéhez függőlegesen, horganyzott acél sarkok, 130 × 10 mm vagy 105 "90 mm méretűek és csavarok. Először a sarokállványt kell elhelyezni, amelynek magassága 3 m, és a keresztmetszete 150-100 mm, keskeny oldal a végéig. Ehhez egy 10 mm átmérőjű és 50 mm mélységű lyukat kell készíteni, hogy a fát a keretből kiálló erősítéshez illeszthessék. Ugyanezeket a lyukakat kell tenni a másik három sarokba. A saroktól 1 m-re el kell távolítani a másik két rudat, amelynek keresztmetszete 100 × 100 mm, és a hosszúsága 2,4 m. A távolságok között 0,6 m kell, a végfalon pedig az utolsó a sarokgerenda, amely az armatúrán helyezkedik el. Magassága 2,4 m, keresztmetszete pedig 150 × 100 mm. Minden állvány rögzített sarkok. És ahhoz, hogy a formatervezés legyen erős és merev legyen, 1 és 2, 3 és 4 állvány között 100 × 100 mm keresztmetszetű támaszt kell készíteni. Ehhez a tartószerkezet végeit 45 ° -os szögben kell vágni, és rögzíteni kell a kerethez és az állványokhoz egy csavarkötéssel. Ügyeljen arra, hogy a csavaranyát meghúzzuk az alátét előtt. A 2 és 3 állvány között be kell helyezni az ablakgerendákat, amelyek keresztmetszete 100 - 50 mm. Az első csavart 1 m-es magasságtól a keretből, a második pedig 1 m-re az elsőtől. A második vázkeretet ugyanúgy kell összeállítani. Ennek eredményeképpen, ahogyan az ábrán is látható.
Most összeszedheti az elülső keretet. A fő oszlopokat 3 méter magasra kell állítani. Négynek kell lennie, amelyek közül kettő már a sarkokban áll. Még mindig két közepes állvány létrehozása. Az extrém állásokból 1.8 méterre kell visszavonulni és rögzíteni őket. Annak érdekében, hogy ne mozdulhassanak el egy ideig, csatlakoztassa őket körmökkel vagy csavarokkal a fedélzetre. Mivel a hozblok két különálló részre tagolódik, középen egy ablakot kell nyitnia, és az oldalsó ajtókat. Az ajtókeret 2 méter magas és 0,85 m széles, ezért álljon 2,4 méter magas, 100 × 100 mm keresztmetszettel és állítsa 0,85 méterre a szélső állványtól. Ugyanezt tegye a másik oldalon. A szerkezet megerősítése érdekében állítsa át a 2. és 3. oszlop közötti átlós merevítőt. Másrészt ugyanezt tegye. Ezután telepíteni kell az ablaktartókat. Ismét egy 2,4 m magas, 100 × 100 mm keresztmetszetű fát vegyen be, és rögzítse azt a harmadik pillértől (ami 3 m magas) 0,37 m távolságra. Ezután húzza vissza 0,85 m-re a telepített rackből, és állítsa be a második, pontosan ugyanazt. Csak a vízszintes csavarokat kell behelyezni. Rögzítse az elsőt 0,8 m magasságban a keretből, a második - 1 m-re az elsőtől. Most az elülső oldal készen áll, ki kell mennie az ábrán látható módon.
Most készítsd el a hátsó homlokzatot. Mivel a 2,4 méteres magasságú sarokállások már állnak, továbbra is 2 közbülső, ugyanolyan magasságú és 150 × 100 mm-es szakaszt kell elhelyezni. Lépjen a rack végéről - 1,8 m. Ezután állítson két fogantyút a rack 1 és 2 között és a 3 és 4 közé.
Még mindig a legfelső burkolatot kell elvégeznie, amelyhez 100 - 50 mm-es sáv szükséges. Szerelje fel 2 m-es magasságra a grillage (keret). Ehhez a fadarabokat függőlegesen kell rögzíteni a perem minden állványa között. Szükséges a végponttól a végig rögzíteni, erősítéssel megerősített acél szöggel és csavarokkal. Ennek eredményeképpen egy ilyen fából készült keretnek kell lennie, mint a jobb oldali ábrán.
7. szakasz: a szarufák felszerelése
A szarufák kényelmesebb és könnyebb összeszerelése a talajon. Kiderült, hogy a készenléti formában rögzíti őket a rack-keretre. Annak érdekében, hogy a tető olyan peremükkel rendelkezzen, amely a kerület mentén kinyúlik, tegyen szarufákat 5 m hosszúságúak, 100 × 50 mm keresztmetszettel. Ezek összekötése 30 mm-es vágott lapokkal történik. A szarufák 0,85 m-es lépésekben helyezkednek el. A láda nem feltétlenül szorosan kötődik egymáshoz. Mindez függ a tetőfedő anyagtól. Ha tömege kicsi, a távolság nagyobb lehet, de ha nagy, a táblák jobban illeszkednek.
A tető felszereléséhez, azon állványokba, amelyeken nyugalmi helyzetben van, a 10 ° -os szögben kell vágnia a hornyokat. Miért 10 °? Mivel az első és hátsó oszlopok közötti magasságkülönbség pontosan ezt a szöget illeti meg. A tető felszerelése előtt le kell díszíteni 30 mm-es fedélzetre a felületeit és az ereszeket. Ezután készítsen egy padlót a padlóról. Mindkét szög és csavar használható. A rekeszekben csavarokat készítsen. A kész tető felemeléséhez használhatja a naplókat, amelyeket az épület mögött kell elhelyezni. Ezeken a kialakítás felfelé emelkedik, a szarufák az állványon lévő hornyokba vannak szerelve, és mindent önbeállító csavarokkal rögzítenek.
8. szakasz: trim és belső munka

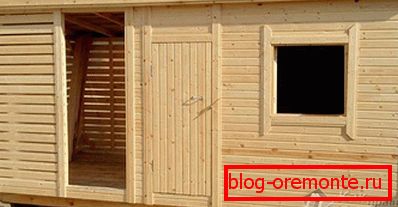

Most, hogy a keret teljesen készen van, a külső burkolat befejeződik. Ehhez illessze a bélést. Ezután be kell helyezni a választott tetőburkolatot, be kell illeszteni az ablakokat és be kell szerelni az ajtókat. A két blokknak a hozblok belsejében való elkülönítéséhez készítsen egy frame-shield partíciót, fél-fa kapcsolattal. Farostlemez vagy rétegelt lemez burkolt mennyezet az épület (meg kell rögzíteni az anyagokat csavarokkal). Opcionálisan az alapbázist az aszterált cementlemez segítségével is lehúzhatja. És ha ez belülről és kívülről történik, kitöltve a helyet expandált agyaggal, akkor ásványgyapotból vagy habból izolálható. Ezután az épület sokkal melegebb lesz, ami lehetővé teszi, hogy ne csak raktárként használja.
Ha tetszik ez a projekt, írjon nekünk a megjegyzésekben. Megoszthatja más lehetőségeket is, amelyeket saját maga végezhet el!
videó
Nézze meg a videót arról, hogy hogyan készítsen egy pajta magát:
Ez a videó bemutatja egy fa hozbloka építését:
