A twinblok házából csináld magad
A celluláris beton egyre népszerűbb. Kiválasztás, amelyből otthont építenek, sok fejlesztő inkább cellás vagy légmentesen bevont betont preferál. Ennek sok oka van, amelyek fő elemei anyagi tulajdonságok. A fúvott beton egyik fajtája két blokk. 180 ° C-os autoklávban készül 12 atmoszféra nyomás alatt. Ez a csúcstechnikai anyag megfelel minden szabványnak és modern követelménynek, és különböző épületek építésénél használatos. Ahhoz, hogy a saját kezével egy kétszintes házat készítsen, nincs szükség mély szakmai ismeretekre és készségekre az építőiparban. Az építőanyag egyik előnye az egyszerű működés. Miután áttekintette a technológiát és tanulmányozta az építési részleteket, saját maga építhet ilyen házat.
Az építőanyagok előnyei
Amikor házat építesz, mindenki gyorsan, hatékonyan kívánja megjavítani, hogy tartós, meleg legyen és évek óta áll. Mindez az ikerblokk segítségével érhető el. Tekintsük a fő tulajdonságait és előnyeit:
- Erő. Ez az anyag nagy szerkezeti sűrűségű, ezért az ikerblokk biztonságosan használható teherhordó falak kialakításához. Még 2 vagy 3 emeleten is képesek ellenállni a ház terhelésének, és a padló nehéz betonlapokból készülhet. És amikor a keret-monolitikus megoldás kidolgozására irányuló tervek, a falak sokkal nagyobbak lehetnek.
- Hőszigetelés. A Twin-blokknak van egy porózus szerkezete, amely lehetővé teszi, hogy megőrizze a házban lévő hőt, és lehetővé tegye a levegő áramlását. És az összetevőkben szereplő anyagok jelentősen növelik az épület jellemzőit. Például télen megtakaríthatja a fűtést, mert az ikerblokk magas hőszigetelő tulajdonságokkal rendelkezik, és nyáron hűvös lesz a házban, mert a nap közvetlen sugarai nem fogják melegedni a házat, jó éghajlatot hozva létre.
- Ideális geometriai alakzatok. Ennek a jelzőnek köszönhetően sokkal könnyebb a falak építése.
Könnyen feldolgozható. A tömbök egyszerűen alakíthatók és kezelhetők, és ez rendszeres fémfűrésszel történik. Könnyen vághatók és fúrhatók kézzel. Ha építkezés közben komplex építészeti struktúrákat tervez, nem lesz nehéz. Meg kell jegyezni, hogy ez a tulajdonság nem csak ház építésénél, hanem belső munka elvégzésénél is hasznos. Végül is, ha elektromos vezetékeket vagy csővezetékeket szeretne készíteni, használjon forgácsoló kerekes csiszológépet.
- Tűzállóság és fagyállóság. Az ikerblokkoló anyagok része, amelyek nem égnek, az első tűzállósági fokkal rendelkeznek. A zéró hőmérsékleti ellenállásának köszönhetően olyan területeken is alkalmazható, ahol a szélsőséges éghajlati viszonyok vannak.
- Hangszigetelés és környezetbarát. Ha egy nyüzsgő városban vagy egy piac, közúti vagy vasútállomás közelében lakik, az ikerblokk falai megvédenek az idegen zajtól. Sőt, még jobb, hogy összetételükben nincsenek vegyi anyagok és nehézfémek, amelyek negatív hatással lehetnek az egészségére.
- Alacsony tömeg. A mérete, amely sokkal nagyobb, mint egy tégla, az ikerblokk súlya nem olyan nagy. Ezt a porózus szerkezettel magyarázzák, így könnyű lesz az anyaggal dolgozni, és az alapítvány eszközéhez nem szükséges több méterrel erősíteni és elmélyíteni. A falak sokkal gyorsabb és könnyebb felépítése, mint a téglák, különösen azért, mert könnyebb áthelyezni és szállítani blokkokat az oldalra. Az ilyen blokkokat a hornyok fésűje miatt kell összekötni, a blokkok különleges alakjának köszönhetően.
- A tömböknek nagy abszorpciós felülete van, aminek köszönhetően a felületkezelő anyagok jól tapadnak és szilárdan tapadnak a falakhoz.
Mindezen előnyök miatt az ikerblokkok az egyik legnépszerűbb építési anyag. Az épületek gyorsabban épülnek fel, melegek és több mint 30 évig állnak, míg kevesebbet költenek egy ház építésére, mint egy téglagyár építésére.
Az építkezés előtt szükséges intézkedések
Miután látta az anyag minden előnyét, folytathatja az előkészítő munkát. Mindez a jövő házának projektjével kezdődik, amelyet a normáknak megfelelően kell megtenni. Miért? Először is, annak érdekében, hogy legalizálni lehessen házát, és díszítse a házat, mint tulajdonát, nem teheti meg azt projekt nélkül. Ezenkívül szüksége lesz rá az építési engedély iránti kérelem benyújtásának szakaszában. Másodszor, pontos információkkal fog rendelkezni arról, hogy mit és hogyan kell csinálni, mennyi anyagot igényel, pénzt és munkát, projekt nélkül a házat helytelenül lehet felépíteni, és nem tart sokáig.

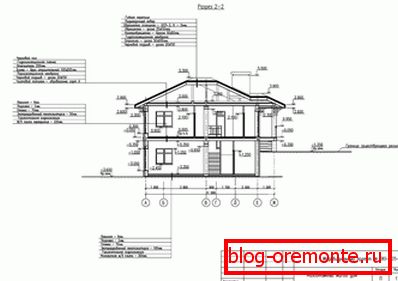

Az ilyen projektnek tartalmaznia kell egy építészeti szakaszt, ahol részletes rajzok és tervek vannak a jövő házára vonatkozóan: szobák, padlók, pince, tetőtér, tető. Konstruktív szakasz, amely általános adatokat, alaprajzot, lépcsőket, padlókat, rácsos szerkezetet, anyagokat és termékeket, valamint az egyes csomópontok részletes rajzát szolgáltat. Egy másik tervnek tartalmaznia kell a hírközlési magatartás szakaszait: villamos energia, víz, szennyvíz, fűtés és gázberendezések.
Rögtön világossá válik, hogy nagyon nehéz egy ilyen projektet önállóan, tapasztalat és tudás nélkül elvégezni. Ha lakik az építészetben, akkor jobb, ha ezt a munkát szakembereknek bízhatja meg, akik a kívánsága alapján minőségi projektet készíthetnek. Mindössze annyit kell tennie, hogy fizetni kell a munkát. Van egy másik lehetőség - egy részletes terv megtalálható az interneten. Meg is vásárolható vagy letölthető ingyen. Az első lehetőség megbízhatóbb, mivel mindannyian tudjuk, hogy az ingyenes sajt csak egérfogóban fekszik. Az ilyen projektek lehetnek jóak és illusztráltak is, akkor nem tudsz elkerülni a problémákat.
Előkészítő munka
Amikor a terv készen áll, folytathatja az építés előkészítését. Az első dolog, amire ügyelni kell az anyag és eszközök tárolására. Végtére is, az építéshez két blokkra, homokra, cementre van szükség, melynek száraz állapotban kell maradnia. Megfelelően fel kell szerelni az építkezést, és be kell tartania az összes biztonsági intézkedést. Fontos, hogy előzetesen végezzen áramot.
Az építés kell blokkok, így fel kell készülniük. Ha a terv nem számolja ki az építéshez szükséges blokkok számát, akkor megteheti önmagát, mert nem akarja túlfizetni további blokkokért vagy újakhoz. Tehát a projektben lévő dimenziók alapján ismernie kell a falak területét. Ehhez az összes fal kerületét meg kell szorozni a magassággal. Például házának falai 13 és 10 m hosszúak és magassága 6 m. Kiderül:
13 + 13 + 10 + 10 = 46 m
6 46 = 276 m2
A ház falainak területe 276 m2. Annak meghatározásához, hogy hány blokkot kell, ezt a számot meg kell szorozni a blokkok vastagságával. Ezután ismeri a kockák kockáinak számát. Nyilvánvaló, hogy a ház doboza nem lesz szilárd, hiszen a házban akadálymentesített ablakok és ajtók lesznek, de jobb, ha vészhelyzet esetén még több tömböt vesz igénybe.
Meg kell jegyezni, hogy a blokkokat nagyon óvatosan kell szállítani, hogy ne veszítsék el geometrikus alakjukat, és ne sérüljenek meg. Minden egységet jól csomagolni kell. Szállítás után az anyagot egy száraz, előkészített helyre kell helyezni, ahol a szárnyak várnak. Az előkészítő munkák után nézzük meg, hogyan építsünk egy ikerházat.
A munkák elülső része
Ahhoz, hogy megértsük, mit kell tennie a ház építéséhez, röviden meg kell fontolnunk a közelgő munkát. A ház építése a twinblokból meglehetősen egyszerű, csak bizonyos szabályokat és sorrendet kell követnie. Miután minden elkészült, van egy projekt, az anyagot megvásárolják és elhelyezik, amire szüksége van:
- Az alapítvány felszerelése. Mint tudják, egyetlen épület sem képes megbízható alapot nélkülözni, ami erőt és tartósságot biztosít. A szerkezet egy könnyű gazoblokov, az alapítvány gyakran szalagot vagy oszlopos. A mélység és a szélesség a talaj típusától, a felszín alatti vizektől és a házak számától függ.
Építsd a falakat. A falszerkezetnek az ikerblokkból való sajátossága, hogy a szokásos cementhabarcs használata helyett speciális ragasztót használhat, amelyet a tömbökre fogazott simítóval alkalmaznak. Ez a ragasztó gyorsan szárad, és a blokkok közötti rés mindenütt megegyezik, így egyszerű falak építése is egyszerű.
- A jumpereket az ablakok és az ajtók fölé kell vinni. Ebben a munkában nincs különlegesség, a jumpert bárhonnan vásárolhatják vagy készíthetik.
- Adjon meg egy megerősített szíjat. A teljes szerkezet megbízhatóságát a mennyezet és a tető beépítése előtt armopoyas-ra kell vinni. Ezenkívül 3 vagy 4 soros tömbön történő fektetésnél erősítést kell végezni.
- Szerelje fel a padlólapokat. Ha egy több emeletes házat tervez, a mennyezetek között egy mennyezetet kell készíteni. Ezek fából készült keretből, fém vagy beton lapokból készülhetnek. Továbbá az átfedés szükséges a tetőszerkezet előtt.
- Építsd a tetőt. A doboz építésének utolsó szakasza otthon a tetőszerkezet. Itt kell döntenie az átfedés típusáról és anyagáról.
Ez az alapvető munka, amelyet meg kell tenni egy ház építéséhez. Most részletesen megfontoljuk az építkezés minden fázisát.

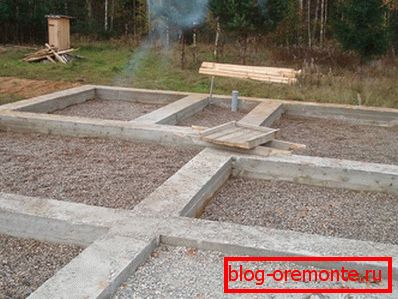

A házszalag alapja
Mint már említettük, egy szalag vagy oszlop alapítvány alkalmas házak építésére egy ikerblokkból. Nézzük meg közelebbről, hogyan kell mindegyiküket elvégezni. Attól függően, hogy a vágy, akkor válassza ki, amit úgy a legjobbnak. Kezdjük a csík alapozásával, amely megismétli az épület összes csapágyfalait.
Az első dolog, amire szüksége van, hogy tisztítsa meg a helyet: távolítsa el mindazt, ami zavarja annak érdekében, hogy egy tiszta területet. Ezt követően ki kell jelölni. Használjon téteket vagy szerelvényeket és kötelet. A méretek alapján helyezze be a vasalót vagy a téteket az épület kerületén. A jelölésnek követnie kell a ház rajzát a földön. Húzza meg a kötelet egymás között, és ellenőrizze egy négyszögkulccsal, hogy lássa, mindent simábban csinált. Annak érdekében, hogy minden egyenes legyen, mérje meg az átlót és hasonlítsa össze őket - egyenlőnek kell lenniük. Ugyanígy ki kell terjesztenie az alap belső jelölését. 400-500 mm-t (a csík alapjainak átlagos távolsága) ki kell venni a külső jelölésből és a kötelet húzni kell.
Most ásni tudsz egy árokot. Először határozza meg a cselekmény legkisebb pontját. Erről meg kell mérni az árok mélységét. Ő viszont a ház súlyától, a fagyás mélységétől és a talajtípustól függ. Ha a ház kicsi - elég 500-700 mm mély. Ha a ház nagy és a talaj laza - 1 és 2 m között van. Ön áshatja az árokot kézzel vagy speciális felszereléssel. Önmagát ásni kell egy lapátot, egy szalagot és egy lyukat. Fontos, hogy a gödör falai és alja sima legyen. Lézerrel és szinttel ellenőrizheti.
Annak érdekében, hogy az alapítvány stabilitást biztosítson, az árok alján párnát és törmeléket kell készíteni. Öntsön 100 mm-es homokréteget az alsó részen, és erősítse meg. Ugyanígy csináljunk törmeléket. A vízszigeteléshez egy tetőfedő réteg fekszik a kerületen, akkor a nedvesség nem fog behatolni a talajról a betonba. Itt az ideje, hogy a zsalut. Magassága a talaj felett az éghajlati viszonyoktól függ. Ha a telek hideg, és sok a hó, az alap 400-500 mm magas, ha az éghajlat melegebb, 300-400 mm. A zsaluzat csavarokkal vagy szögekkel összekapcsolt deszka, rétegelt lemez és hasonló anyagokból készült. Annak tudatában, hogy milyen szintre öntse a beton, húzza meg a vonalat a belső kerületen.
Annak elkerülése érdekében, hogy a csatornacsövek lyukakat fúvatassanak a beton öntése után, ebben a szakaszban elhelyezhetők. Helyezze őket a megfelelő helyre, és töltsön homokkal, nehogy deformálódjon vagy használjon ujjakat - nagyobb átmérőjű csöveket.
A betonozás előtt meg kell erősíteni. Ehhez vigye az O12-14 mm-es vasalat rudakat, és kötőhuzalba köti őket rácsba. A cellák mérete eltérő lehet - minél nagyobb a ház tömege, annál kisebb a négyzetek oldala. Átlagosan 200 - 200 mm lehetnek. A vasalóhálót csak az alsó részen kell elhelyezni, és betonozni kell.

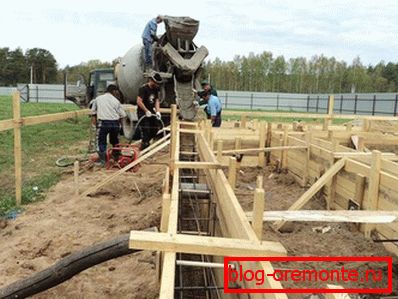

A beton készítéséhez jobb betonkeverőgépet kell készíteni, amely felgyorsítja a homok, törmelék és cement keverékét. Időmegtakarítás érdekében beton rendelhető, de ehhez fontos tudni, hogy mennyi habarcs szükséges. Annak érdekében, hogy megtudja a mennyiségeit, csak meg kell szorozni az alapozás magasságát, szélességét és hosszúságát egymás között.
Az alapot azonnal át kell önteni, anélkül, hogy várakoznánk bizonyos részei szárítására. Ezért az alapot 200 mm-es réteggel kell betölteni, a beton betonját és a kiáramló levegőt. Amikor a megoldás mindent feltöltött a feszített horgászvonalra - a felületet simítóval simítsa és 3-5 napig tartson, fedje le a polietilént, hogy ne csapódjon le a csapadék, és várjon egy hónapig, amíg teljesen megszárad. Ha az időjárás forró, nedvesítse meg az alapot, nehogy feltörjön. A zsaluzat a tizedik napon eltávolítható.

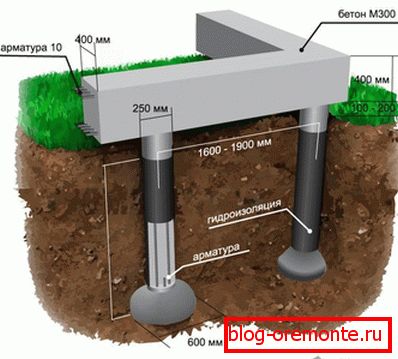

A ház alapja a pillér alapja

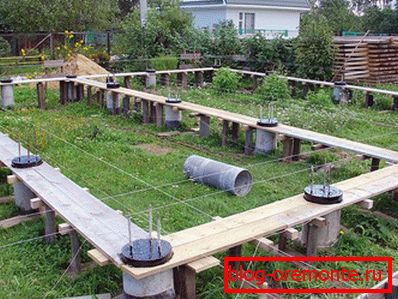

Az oszlopos alapozás létrehozása szintén nem nehéz. Először fel kell készíteni a felületet. Jelölje meg a pillérek telepítését. Ügyeljen arra, hogy azokat az épület sarkában helyezze el ott, ahol nagy terhelés van, és ha a falak hosszúak, minden 2-3 métert. A lényeg az, hogy a súly egyenletesen oszlik el az összes oszlopon.
- Távolodjon el a jövő épületének peremétől mindkét oldalról 2 méterre, és távolítsa el ebből a részből a talaj termékeny részét, amely 100-300 mm lehet. Ez annak biztosítására szolgál, hogy a ház alatt ne csírázzanak különféle növények. Mindennek simának kell lennie, a hornyoknak elaludniuk kell, és összetörniük kell a dudorokat. A fentiekből kavics vagy homok borítja.
- Továbbá, a munka sorrendje hasonló a csík alapjainak létrehozásához:
- Meg kell ásnunk a kívánt mélységű alappilléreket. Ha az oszlopok kerekek, használhat egy fúrógépet. Attól függően, hogy az alapanyag milyen szélességű, a gödör szélességének enyhén nagyobbnak kell lennie.
Szabja be a kész gödröket, és öntsön beléjük egy 100-150 mm-es homokpárna réteget, ismét megtörve. Ezután öntsük a második réteget 100 mm-re kavicsra és homokba, és tompítsuk.
- Telepítse a gödrök kész oszlopokat és ellenőrizze a szintet, függetlenül attól, hogy laposak-e. Ha szükséges, mindegyiket össze kell igazítani. A kényelem érdekében előzetesen húzza meg a vonalat a megfelelő szintre, és egyenlővé tegye az oszlopokat.
- Ezek rögzítéséhez kívülről a gödröt fel kell tölteni talajjal, betonba kell ömleszteni és betonozni.
- Most készítsük el a megerősítés keretét, és tegyük a csőbe. A szerelvénynek 100-200 mm-rel a cső fölé kell emelkednie.
- Öntsük a betont a cső belsejébe, és várjuk, amíg teljesen megszárad. Annak érdekében, hogy a betonokat buborékok és üregek nélkül öntsük, akkor bajonetttel való öntéssel kell lezárni.
- Szerelje fel a grillezési zsaluzatot a kerület mentén és töltse be betonba.
Kb. Egy hónap elteltével várni kell az oldat megszáradására. És csak a teljes száradás után elkezdheti a falak falazását.
Az ikerblokk falépítése

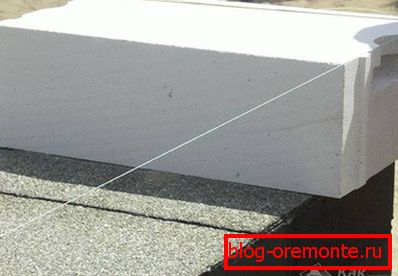

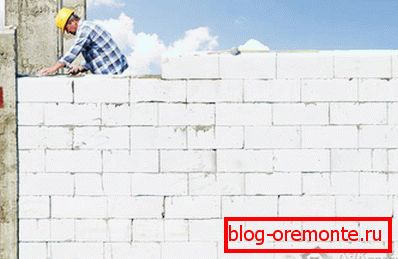

A fektetés megkezdése előtt 1-2 réteg vízszigetelő anyagot helyezzen az alapra. Most leteszed az első sorblokkot. Ez a legigényesebb munka, hiszen az első sor attól függ, hogy helyesen és pontosan az első sor telepítve van-e, a teljes jövőbeli szerkezet megjelenése függ.
Minden fektetés sarkokkal kezdődik. Kérjük, vegye figyelembe, hogy az első sorot a cement-homok habarcsra kell helyezni. Még ha hosszabb lesz is, lehetővé teszi, hogy könnyen beállíthassa és blokkolja a blokkokat.
A munkához szüksége van ezekre az eszközökre:
- építési szint;
- gumi kyivanka;
- zsinór vagy halászzsinó;
- kézi vagy elektromos falazó;
- egy ecset, amely eltávolítja a port a gépből;
- kanál;
- területén;
- fémfűrész;
- fogazott simító vagy simító;
- szerelvények O8 vagy 10 mm;
- sík a levegőztetett betonhoz.
Tegyen 10-15 mm-es oldatot a vízszigetelő rétegre, és tegye le a blokkokat minden sarkon. Teljesen össze kell igazítani őket. Ehhez használjon gumi sisakot és szintet. A blokkok között húzza ki a zsinórt vagy a halászhálót, amely útmutatásként szolgál. Nem szabad lerázni, ezért szorosan húzza meg és ellenőrizze a szintet. Ha a fal hossza 10 m-nél nagyobb, tegyen egy további blokkot a közepére. A halászfelületre összpontosítva állítsa ki az első sorokat. Kayakoy megérintette őket, hogy még feküdjenek. Minden falazatnak szabályoznia kell a szintet. Mivel a fal gyakran nem egyenlő a blokkok számával, néhánynak meg kell felelniük a méretnek. Használja a fűrészlapot és a szöget: a vágás szabályozásához. Miután az első sor készen áll, meg kell várnia, amíg a megoldás be van állítva (2-3 óra).
A második és a harmadik sor hasonló módon készül, már csak egy csomóban, a blokkok legalább 80 mm-rel eltolódnak. Most már lehetséges a ragasztó helyett habarcs. De még azelőtt, kezelje az első sor felülete síkjával annak érdekében, hogy durvaságot biztosítson. Most a ragasztó jobban kötődik és lapos lesz. Ragadni kell a blokkokat fogazott simítóval. A ragasztóréteg vastagsága, amely a teljes felületre és a végére vonatkozik, 20-40 mm. Ne felejtse el azokat a helyeket, ahol ajtók és ablakok lesznek, ne helyezzenek el blokkokat. Amint 2 és 3 sorozatot készítettél, 4-et meg kell erősíteni a megerősítést. Tegye ezt a sort ugyanazon az elven. Ezután használja a falazógépet két párhuzamos horonnyal a tömbökben. Ecsetelje fel és szerelje fel az O8 vagy 10 mm-es szerelvényeket. Ne felejtsük el, hogy a vasaló végének nem szabad véget érnie a saroknál vagy az ízületnél. Még a teljes oldat vagy ragasztó kitöltése marad. Ezután a fektetés, mint korábban, a 8. sorig folytatódik, amelyet szintén meg kell erősíteni. Így minden 4 sorban.
Ablakok, ablakpárkányok és jumperek felszerelése
Erősíteni kell azokat a helyeket, ahol nyílászárókat fognak készíteni. Ehhez tesztelje a 2 blokk blokkjait a jövő ablakkerete alatt és tegye a vasalót ott. A strobe hosszának nagyobbnak kell lennie, mint a keret 300 mm-es hosszának mindkét oldalán. A szerelvényekkel ellátott hornyokat fel kell tölteni ragasztóval és folytatni kell. Ezután növelheti a helyet az ablakok alatt.

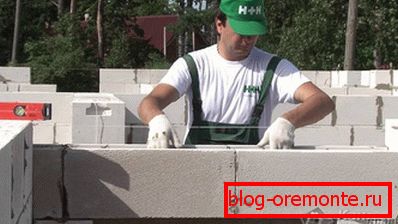

Amikor az ablakokat és az ajtókat lefelé helyezzük, a jumpereket úgy kell kialakítani, hogy a szerkezet ne összeeshessen. Ehhez különleges U-alakú blokkokat vásárolhat vagy zsalut készíthet. Az ablak felett telepítse azt a táblát, amelyen a blokkok leállnak. Szereljen fel U-alakú tömböket, helyezze erősítésre és töltsön betonba. De nélküle teheti. Csak ugyanazon a táblán kívülről a szélén feküdjünk le a 150 mm vastagságú blokkokat (vágjuk a szokásos blokkot). A szélén belül helyezze el a blokkokat vastagsága 100 mm. Szóval, látszólag U-alakú tömbök. Ezután minden megegyezik: szerelje fel a vasaló vázát és töltse be a helyet betonnal.

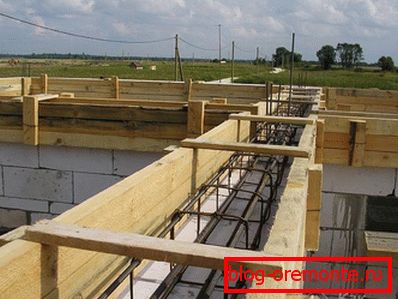

Páncélozott öv
A biztonsági övek hasonlítanak az ablakok és az ajtók felett készült kapákhoz, csak a kerülete mentén vannak elrendezve. Ezt meg kell tennie, mielőtt felépítené a mennyezetet és a tetőt. A befejezett tömbsoroknál szerelje fel a blokkokat félig vágva, hogy zsaluzatot alkossanak. Ebben helyezzük el a vasalat vázát, és töltsük betonba.

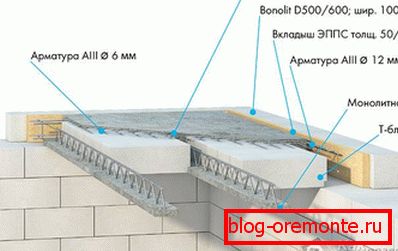

Mennyezeti telepítés
Az átfedést olyan esetekben kell elvégezni, amikor a ház több emelettel és a tető elrendezése előtt épül fel. Számos mód van arra, hogy mennyezetet készítsen: fából készült gerendákból, fémkeretből vagy készponyvastagokból, amelyeket a páncélszalagon szerelnek fel. Nyilvánvaló, hogy az ilyen lemezeket kézi úton nem lehet felemelni, így nem lehet daru nélkül megtenni. Ha a gerendákat átfedik, a végeiket 60-80 fokos szögben kell vágni. Szerelje fel a gerendákat 1-1,5 m-es lépésekben, majd dobja ki a dobozokat, és a padlót lefektetik.
Az átfedések a következő típusokra oszthatók:
- az alagsor és az első emelet elválasztó földszint;
- interfész átfedés, amely elválasztja a padlót;
- a padló és a padlás különálló padlója;
- padlás a padlásról a padlásról.

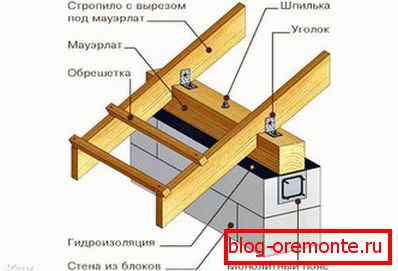

Tetőszerkezet
A terv szerint a tető típusát már ki kell választani. Lehet, hogy:
- odnoskatnaya;
- nyeregtetős;
- lapos;
- mansardnaya;
- kupola vagy kúpos.
A legelterjedtebb lehetőség - a szokásos kapu tető. Make it viszonylag könnyű. A megerősített övön vízszigetelő anyagot kell elhelyezni. A tetejére a Mauerlat - sín található, amely figyelembe veszi a rácsos rendszer fő terhelését. Annak érdekében, hogy a beton a páncélozott szalagba öntse, akkor a hegesztett fémcsapokat egy 12 mm-es szálon a vasaláshoz 500-600 mm-es lépésekben kell hegeszteni. Fel kell emelkedniük a megerősített szíj felett 450 mm-rel ugyanazon a szinten. A lyukakat a megfelelő helyeken vágják a mauerlate-ben, a csavarokon ülnek, és két alátámasztással vannak rögzítve a mosógépen. A jobb rögzítéshez a rúd rögzítését is rögzítheti horgonyokkal.
A külsõ szarufák, a hátsó és az elülõ lapok a mauerlathoz csatlakoznak. Annak érdekében, hogy a szerelés során ne legyenek szorosak, szereljük fel a rekeszeket központosított fogantyúkkal, amelyek alulról megerősített sarokba vannak rögzítve. A rackek a telepítéskor támogatják a szarufákat, majd azokat el kell távolítani. A szarufák megerősítése segít két csavart és további függőleges állványokat az oldalakon.
Ezután állítsa a ló és a fennmaradó szarufák csavarjait, amelyek a táplaphoz csatlakoznak. Ha a szarufákat ugyanabban a síkban kell elhelyezni, akkor húzhatja meg a szálat, amely mentén orientálódik, és biztosítja a szarufák lábát. Mi lesz a tető túlnyúlása a falakon kívül, amit általában úgy választasz, általában legalább 500-600 mm.
Most itt az ideje, hogy egy gőzgátréteg lerakódjon 150 mm átfedéssel a kioldódás után, majd a nedvesség lefelé lefelé, és nem befelé. Ne felejtse el elhelyezni a szigetelést is. Most még mindig van egy doboz, doboz, és a fedelet a tetőfedő anyaggal.
Mielőtt befejezné a tetőt, be kell vezetnie az összes csövet: a kéményt és a szellőzőcsöveket.
A láda deszkákból, sávokból vagy tesa-ból készül. Ha a tetőfedő anyag szerepe puha bevonattal van ellátva, akkor a dobozt legalább minimális résszel vagy jobb szilárdsággal kell elkészíteni. Ha a tetőt csempe vagy pala, akkor a lépcsőt a fémlemez hullámmagasságától függően 250-400 mm-en belül lehet készíteni.
Mind a puha, mind a kemény bevonatok tetőfedő anyagként szolgálhatnak. Közülük:
- fém csempe;
- Kerámia burkolólapok;
- professzionális padló;
- zsindely;
- pala;
- kompozit csempe.
A tetőfedő anyag elhelyezése után a fő munkát végezzük. A twinbloka háza készen áll. De ne szaladj el, hogy pihenjen, mert több vár rád nem kevesebb munkát, amit meg kell tenni, hogy élni egy teljesen kész otthon. Mindazonáltal, ha különleges építési készség nélkül alapítványt készíthet, falakat építhet és tetőt építhet, büszke lehet magára, és lelkesedéssel veszi fel a munkát.
videó
Ebben a videóban látható a twinblokk létrehozásának technológiája:
