A homlokzat melegítése habosított
A lakótér hőszigetelése csökkenti a fűtési költségeket. Mindegyik lehetőség közül választhat a homlokzat szigetelésével. A cikkben megemlítjük a homlokzat hőszigetelésének technológiáját habos műanyaggal a saját kezünkkel, és bemutatjuk a videó utasításokat is.
Ideális esetben a szigetelés a legjobb megoldás az építés alatt álló házban. Ha a ház hosszú ideig épült, előkészítő intézkedéseket kell végrehajtani.
Előkészítő munka
Mielőtt a homlokzatot habosított műanyaggal szigeteli, a felületről le kell venni:
- csuklós és dekoratív elemek,
- vályú
- szellőzőcsapok,
- kültéri világítás
- díszítő faragás,
- stukkó.
Figyelj! Az előkészítés után a falnak simanak kell lennie, vetítések nélkül, minden más megzavarja a munkát.
Ha be kell melegíteni a vakolt falat, először alaposan meg kell vizsgálnia, gyenge pontokat és vakolatvakolatot keres. Az ilyen darabokat el kell távolítani.
Ezenkívül a falak dőlésszögét és a szabálytalanságok jelenlétét plumbák és más hasonló eszközök segítségével ellenőrzik. A kiemelkedéseket és hibákat a leginkább előre megjegyezzük, így további munkával nem szabad elfelejtenünk az összes vetület feldolgozását, különben elveszíthetünk valamit.
Figyelj! Ha a hőszigetelt felületen több mint 1,5 cm vastagság érhető el, ezeket speciálisan erre a célra tervezték alapozóval és vakolattal.

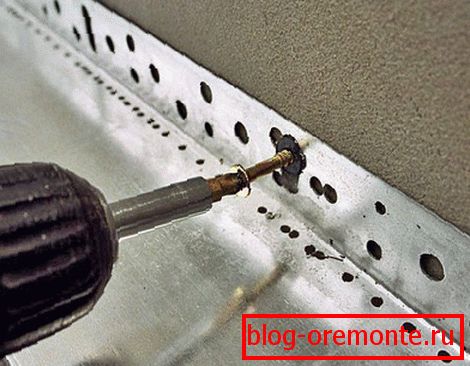

Javítsa ki a kezdeti profilt
Az előkészítő munkák elvégzése után erősítse meg a kezdőcsíkot és az alagsori profilokat. Először telepítenie kell az alsó szélét, amely meleg lesz. Ehhez meg kell határoznia a kiindulási pontot, és csak akkor, ha hidraulikus szintet használ, jelölje meg az egész falat ezen a ponton.
Bevont zsinór használható. Két pont között húzódik, enyhén késleltetve és felszabadul - a kezdővonalat kapja. Az alapprofilot úgy tervezték, hogy az alsó szigetelőlemezeket támogassa, amelyek a ragasztó szárításáig eltolhatók.
A kezdeti szintnek ugyanolyan szélességűnek kell lennie, mint a szigetelésnek. Csatlakoztassa a 6-os dugasszal, így a köztük lévő távolság nem haladhatja meg a 350 mm-t. A körmöket leginkább alátétekkel lehet használni. A sarkoknál a kezdő sáv összekötésekor speciális elemeket használnak, vagy egyszerűen 45 fokos szögben vágják őket össze. Ezenkívül, amikor egymás között profilokat telepítenek, olyan speciális szerelvényeket kell behelyezni, amelyek csökkentik a terhelést a hőmérséklet változásaival.
Hogyan készítsünk ragasztót
Minden ragasztót közvetlenül a munkahelyen készítenek, mert nem ajánlott több mint 2 órán át kész formában tárolni. Az elkészített ragasztó térfogatának pontosan meg kell felelnie ennek az időtartamnak, különben a maradékot később nem használják fel.
Hígítsuk fel a ragasztóanyagot az alábbiak szerint:
- Ehhez egy nagy vödörbe öntse a vizet a kívánt arányban.
- Öntsön ragasztót porrá és fúróval keverje alacsony fordulatszámon egy speciális fúvókával. Ideális esetben a kapott ragasztó nem lehet vérrög.
- Ezután a készítményt 5-7 percig hagyjuk "megérni".
- Ezután alaposan újra keverjük 1-2 percig, majd a ragasztó használható.
Figyelj! Néha a ragasztó vastagodik a munka végére. Ne hígítsa vízzel. Szükséges alaposan újra keverni, hogy megkapja a kívánt konzisztenciát.
Ragasztószer alkalmazása
A szigetelésre többféle módon lehet ragasztót alkalmazni. Mindez a hőszigetelt felületen lévő érdesség méretétől függ.
Ha 10 mm-nél kisebbek, akkor a ragasztókészítmény szalagokban van az élek mentén, közelebb a lap középpontjához, és több oldatszalagot is készítenek. A csíkoknak legalább 30 mm szélesnek kell lenniük, és azokat úgy kell elosztani, hogy a födém legalább fele ragasztással borítsa fel a falhoz való érintkezést követően. Ez figyelembe veszi azt a tényt, hogy amikor a szigetelés a falhoz van kötve, a ragasztó egy nagyobb terület fölött szétszóródik.
Ha a hőszigetelt felületen lévő hornyok 10-15 mm méretűek, használjon más ragasztási eljárást is. Az oldat körülbelül 20 mm szélességű szigetelőszalag kerületén van elosztva. Ezután készítsen néhány, 100 mm átmérőjű ragasztót a lap közepén, egy fél négyzetméter feletti területre.
Figyelj! Mindkét esetben emlékezni kell arra, hogy a szalagokat szakaszosan kell végrehajtani, különben a fal és a szigetelés között légzáró lehet.

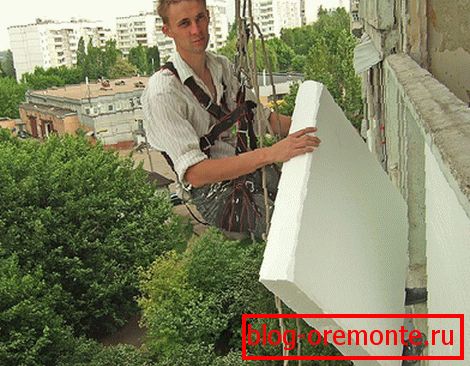

A szigetelés lapjainak felszerelése a falon
Miután a ragasztóanyagot elosztották a szigetelésre, azonnal fel kell használni a falra. A szigetelés falra történő rögzítésének ideje nem haladhatja meg az egyharmadot. A szigetelés a falhoz egy kis eltolással van rögzítve, amely nem haladhatja meg a 30 mm-t. A lap a többi lapra van felszerelve és szorosan benyomva van. Ugyanakkor szükséges, hogy az egyes szigetelőelemek síkját egy szinttel vagy más eszközzel ellenőrizzük. A ragasztót a falra vagy a szigetelésre azonnal el kell távolítani.
Figyelj! A hablemezek közötti kötések nem lehetnek 2-3 mm-nél nagyobbak. Ideális esetben nem kell egyáltalán. Ha még mindig megtörténnek, akkor feltöltik az építési habot.
Miután a habszivacsot a falhoz rögzítették és megnyomták, már nem mozgatható, különben a falhoz tapadó tapadás minősége súlyosan károsodhat. Ha bizonyos távolságra kell mozgatnia a lapot, akkor teljesen távolítsa el a falról, távolítsa el a régi ragasztót, helyezzen be egy új lemezt, majd illessze be újra.

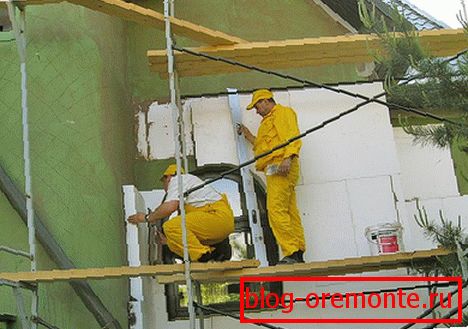

Hogyan lehet ragasztani egy lapot
A szigetelőlapok ragasztásának kezdete az alagsori szint alatt kell, hogy legyen, amelyet kifejezetten ehhez a célhoz terveztek és nagyon pontosan kell felszerelni. A legjobb, ha elkezd egy sor, csatolja a kezdeti és a végső lemezeket a szigetelés. Rájuk könnyebb lesz a helyes illeszkedő lapok navigálása a síkon. Előnyösebb, ha a függőleges ízületek eltolásával a következő sor elindul, a lap szélességének felénél - ez a legjobb szerelési lehetőség.

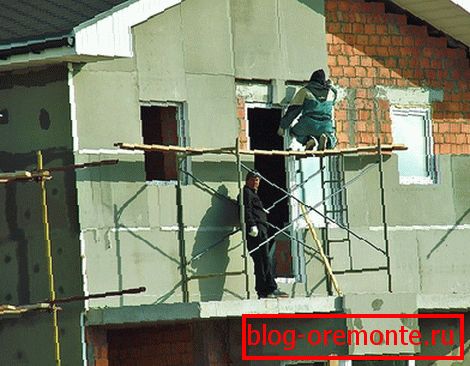

Sarkok építése
Különös figyelmet kell fordítani a szigetelésen végzett munka során az épület sarkának, mind belső, mind külsőnek. A legfontosabb itt megakadályozni a nagy függőleges varrás kialakulását, ami hozzájárulhat a szigetelés minőségének elvesztéséhez. Annak érdekében, hogy elkerüljük az ilyen varrás megjelenését, szigetelő lapokat kell a fogakkal összekötni - amikor a lap a szomszédos fal síkjába esik. Miután a ragasztó megkeményedett, eltávolíthatja a felesleget a sarkokból, gondosan vághat és vághatja le a habot késsel.
Javítjuk az eredményt

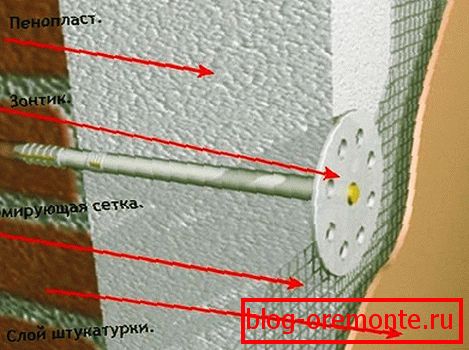

A ragasztóoldat végső száradása után, amely három vagy több napig tart, megkezdheti a lapok tenyérrel való megerősítését. A legjobb, ha nagyméretű, esernyő alakú sapkát használnak műanyagból, mivel a fém jól átereszti a hideget, ami lecsökkenti a szigetelés szigetelő tulajdonságait. A rögzítőelem méretét olyan módon választják ki, hogy a szigetelő rétegen áthaladjon és a falba mélyedjen bizonyos távolságra. Attól függ, hogy milyen anyagból készült a fal.
Szabályok rögzítése dugóval:
- A cellák szerkezetének falaihoz a legnagyobb penetráció szükséges, 120 mm, a legkisebb a betonfalra, itt csak 50 mm.
- A téglafalban a tüskéket 90 mm távolságban temették el.
- A szigetelőlemezen lévő tüskék eloszlása így megy: 1 négyzet. m legfeljebb 8 darabot fogyaszt, a széleken és a szigetelés közepén helyezkedik el.
- A bonyolultabb területek, például a bázis, az ablakok, az ajtók nagyobb számát használják.
- Ezenkívül a kiegészítő rögzítőelemek száma függ az épület működési körülményeitől, az időjárási körülményektől és az anyagtól, amelyektől a tüskék maguk készülnek.
A dübelek beszerelésekor először egy perforátor segítségével egy mélyebb lyukat hoznak létre, mint amilyennek a kötőelemek ütközését tervezik. Ezután a betét be van helyezve, és a szög kalapácsolódik, vagy a csavart csavarják. Beépítés után a tűnek az esernyő alakú borítása nem szabad 1 mm-nél nagyobb mértékben kiemelkedni a felszín felett. A dübeleket csak derékszögben kell a falhoz rögzíteni. Szükség van folyamatosan ellenőrizni a szerelésük minőségét.
A megerősítő réteg felszerelése
Gyenge pontokat, például ablakok és ajtók közelében lévő sarkokat speciális rácsokkal kell megerősíteni. Segít megelőzni a korai pusztítást. Ehhez legalább 20-30 cm-es hálószalagokat kell használni.

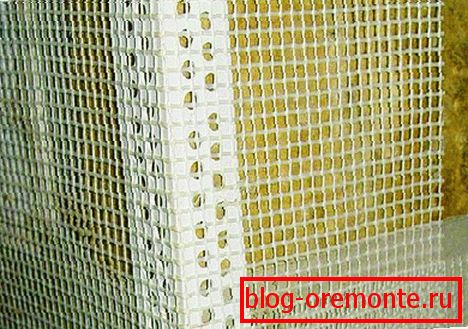

Perforátor telepítés
A hőszigetelt felületen be kell ragasztani az összes vetületet és sarkot speciális perforált sarkokkal. Ezek mind alumíniumból, mind műanyagból készülhetnek, és már a rács töredékével is értékesítik őket. A megerősített fal szögét ragasztással előre vakoljuk, majd egy sarkot ragasztunk hozzá, hogy a hálót ragasztjuk, majd a szerkezetet szintezni és szorosan nyomni. A felesleges ragasztó, amelyet a lyukakból való kivágással szabadít fel, kioldódik. A sarkok felhelyezésekor nem ajánlott túlzottan feszíteni a rácsot.
Három nappal az alaphoz való teljes száradás után homokot tartalmazó speciális keverékkel kell alapozni. Ez megkönnyíti a falon való további munkát.
Lásd még néhány szakértői tippet:
- A falak szigetelését a habnak pozitív hőmérsékleten és száraz időben kell biztosítani. A javítások során szükség van arra, hogy a csapadék, a nap, ha lehetséges, ne érintse az anyagokat és az alapot. Ellenkező esetben a minőség romlik.
- A javításhoz szükséges állványoknak megbízhatóaknak, mozgásuknak és a munkát akadályozónak kell lenniük. Ehhez a faltól távolabb helyezkednek el - akár 30 cm-ig.
- Néha a hab szigetelést nem távolítják el azonnal más rétegek alatt. Ennek eredményeként sárgás lehet a napfény és a légkör hatása alatt. Ez nem rontja el a minőséget, csak a munka folytatásakor a sárgaréz réteget csiszolópapírral kell lemosni.
videó
Azt javasoljuk, nézze meg a ház homlokzatán a habosított műanyag beépítéséről szóló videót.
