Expandált agyagpadló: esztrich-technológia
Kiterjesztett agyag - az építőiparban széles körben alkalmazott anyag, mind az ipari, mind a magánszektorban. Sok esetben lakó- és nem lakóépületek padlózatának telepítéséhez használjon expandált agyagbeton esztricheket.
A cikkünkben részletesen elemezzük, hogyan készítsünk padlót expandált agyagbeton esztrichekből, és helyesen és saját kezűleg meleg vízszintre tervezzük. Például, vegye figyelembe a konyha padlóján egy magánházban.


A készülék padló nagyolás
Szétszereljük a régi padlót, előkészítsük az alapot

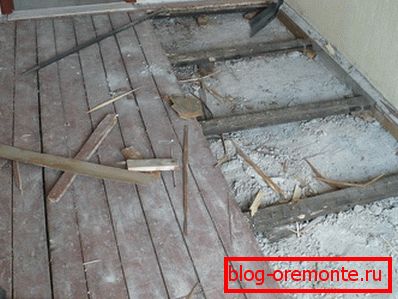

Távolítsa el a régi padlóburkolatot a késleltetéssel együtt, mert ehhez használjuk a szerszámokat egy kalapács, egy elektromos fűrész, egy köröm húzó.

Ebben az esetben a melegvizes padlózat tartalmaz:
- Csatlakozó vízmelegítő csővel;
- Multyfalhu;
- Padlóburkolat expandált agyaggal;
- Homok homokozó.
Az első részben elemezzük, hogyan kell helyesen elkészíteni a homokágyat, és elvégezni egy durva kavicsbeton padlózatot.
- A padlólapok beszerelése után rönköket kell készíteni.
- Ezt követően egy padlót kapunk a tömörített talajból. Pontosan meg kell határozni azt a szintet, amelyen a megfelelő rétegek lesznek elhelyezve. A törött téglák és habarcsok maradványai továbbra is a helyükön maradnak.

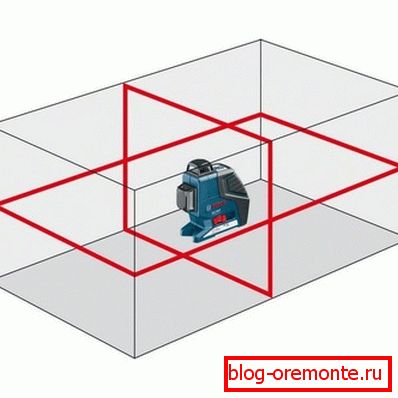

- A padló szintjének meghatározásához speciális lézeres szintet használnak..

- A falon két mérföldet készítenek az esztrich alá egy legalább 6 cm-es meleg padlóra, a második pedig az expandált agyag szigetelésére 5-10 cm.
- Ezután sétáljon a szobán, és tegyen egy jelet a tiszta padló szintjére. A jelölések további ellenőrzésre lesz szükség, amikor a világítótorony profiljait telepítik.
- A jelölés után folytassa a padló homokkal való töltését, amely az alap lesz. Amikor a homok referenciapontjának kitöltése lesz az alsó jel.
- Egyenletesen osztja el a homokot az egész padlófelületen, és tampere lefelé, ahogyan kézi készítésű házi készítésű kőzet segítségével.
- Ezután a padló vízálló. Ehhez használhatja a szokásos nagy sűrűségű műanyag fóliát. A film szélei legalább 30 cm-es oldalfalakra kell mennek, egyes esetekben különleges vízszigetelő anyagokat használnak erre a célra.
Beaconok telepítése
A fém jelzőtáblák felszereléséhez alapként cubed habblokkokként szolgálhatnak.

A kezdeti kockák egymástól legalább 1 m távolságban vannak egymástól elkülönítve. A szoba szélességének és a szabály hossza alapján a fényprofilok három vagy több vonalára van szükség.
A kockára egy 1 cm magas fém jelzőfény található, és a világítótornyok csomópontjaiban egy kockát is felszerelnek. A dokkoláshoz a világítótornyok levágása szükséges.
A megfelelő dokkoláshoz a világítótorony profiljai átfedik egymást a szabály jövőbeli mozgása irányába. Most kezdjük el a világítótornyok szintenkénti kiegyenlítését, mivel hosszútávra használjuk, irányítjuk a jelig, ami a betonpadló elejének kezdetét jelenti csövekkel.
A világítótornyok pontos beállításához kis rétegelt lemezeket használunk. Érdemes megjegyezni, hogy célszerű hosszú szinteket használni, hogy egyszerre három fényjelzőt állítsanak össze. De ha a szoba szélessége keskeny, akkor minden egyes jelzőpár egymás után egymáshoz igazítható.

Ha kicsit le kell állítani a jelzőfényt, akkor kicsit el kell mozdulnia, és el kell temetnie az állványt, amíg a kívánt szintet el nem éri. Amikor mindhárom világítótorony kezdetét kitesszük a szintre, továbbhaladhatunk a felszerelésükhöz.
A rögzítést hagyományos csavarokkal végezzük. Azokban a helyeken, ahol a fa bélést használtuk, a csavart is csavartuk.

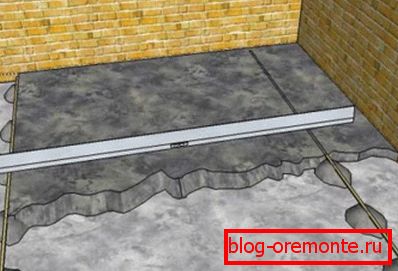

Most folytathatjuk a világítótornyok első sorának hosszirányú összehangolását. A vízmelegített padló kialakításának megfelelően egy padlón kell lennie egy kis lejtéssel.
A csepp legfeljebb 5 mm lehet 1 méter hosszúságban. Ezután elvégezzük a szintezést, mielőtt a speciális homlokfelületeket és kissé fulladó kockákat használnánk a homokban, ha szükséges.

Ezeket a műveleteket folyamatosan három sor világítótornyokkal végezzük. Ne feledje, hogy a minőségi igazítás legfeljebb 1 órát vesz igénybe.
A jelzőfények telepítésének javasolt módja jól alkalmazható az expandált agyag padlózatára. A végén a beállítás a rés között a fő kockák további.
Megjegyzés: A vasbeton vágása gyémánt körökkel egy speciális, erőteljes, keményötvözetű fúvókákkal történik.
Itt az idő, hogy előkészítsük a kavicsot. Használjuk a nedves eljárást a durva agyag durva padlójának felhelyezésére. Ehhez az expandált agyag granulátumokat kis mennyiségű cement-homok habarccsal keverjük össze.

Ez a módszer lehetővé teszi számunkra, hogy egy egységesebb és erősebb padlót kapjunk, ami jobban megfelel a céloknak. Végül is a betonlapra kell önteni a vízmelegítő csövekkel.
A padlózat beton összetétele magában foglalja a betont és a tényleges agyagot. A padlóhoz kötött expandált agyag-aggregátumok aránya a következő: 1 vödör homok, 2 kg cement és 2-3 liter víz keveredik egy zsákba expandált agyaggal.

Egy betonkeverő használata lehetővé teszi, hogy az agyagot oldattal keverje össze. Az elkészített oldat claydite emlékeztet a kasinákra, és szárítás után nehezebb lesz.
Kiterjesztett agyagkitöltés

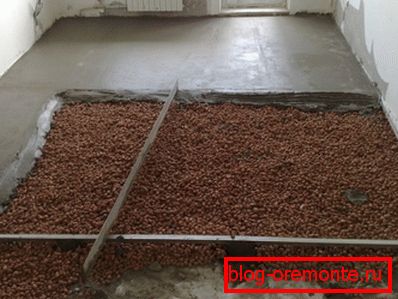

Az elkészített oldatot kiterjesztett agyaggal terítjük az alapon és simítani kezdve a sarkoktól kezdve. Az expandált agyaggal elaludunk és a sávot 1 m szélesre sima formába öntjük.
Szeretnénk felhívni a figyelmet arra a tényre, hogy körülbelül 1,5 cm-es hely marad a világítótornyok felső szintjéig, ezt a helyet fel kell tölteni egy előkészített cement-homok habarccsal. Tegye a tetejére a claydite.
Ilyen célra használhatsz száraz kész keverékeket, vagy magad készíthetsz megoldást. A megoldást szórókkal elosztva az egész felületen.
Most fogjuk használni a szabályt, és óvatosan nyújtsuk a nyakkendőt a jeladó mentén. Ebben a szakaszban fontos megakadályozni a szabálytalanságokat, például kiálló kócsagokat.
Ne feledje, hogy ebben a szakaszban nincs szükség tökéletes egyenletességre, a padlónak csak laposnak kell lennie, vagyis a jelzőfények magasságának felel meg.
Tehát az expandált agyag esztrich készül.

Tipp A betonban lévő lyukak fúrását keményfémből álló különböző átmérőjű fém koronákkal végzik.
Kérjük, vegye figyelembe, hogy a jelzőfények vonalát eltávolítják a habarcsból, ez azért szükséges, hogy könnyen eltávolíthassák a jelzőfényeket az esztrichből.
Amint azt korábban említettük, a tervnek megfelelően a padlózatnak egy kis lejtésnek kellett lennie az akkumulátorról a visszatérő cső felé. Néhány nap múlva, amikor az esztrich megszáradt, továbbhaladhat a jeladó szétszereléséhez, mert elegendő a csavarokat, amelyekhez csatlakoztatták.
Megjegyezzük, hogy a világítótornyokkal együtt a fa burkolatokat is el kell távolítani. Ezután a világítótornyok lebontása után megmaradt rést ecsettel kell tisztítani és cement-homok habarccsal lezárni.
A rések lezárására irányuló művelet a megoldás alapos kiegyensúlyozására korlátozódik. Ez a módszer lehetővé teszi az esztrich egységességének fenntartását és az újrahasznosítható fém jelzőket.

Ha a durva beton esztrichek közötti rések megkenődnek, hagyjuk kiszáradni, legalább egy hétig tart. A sárgaréz padló vázlat készen áll, ahogy látod, nagyon egyszerű volt a saját kezedben.
Reméljük, hogy a lépésről-lépésre szóló cikk-útmutató hasznos lesz. Vizuális példaként megnézheted a videót ebben a cikkben, csak leírhatod a szóban forgó szex eszközének minden lépését.
