Beton fagyasztási hőmérséklet: fagyvédelem. közlekedés és
Gyakran konkrét munkát kell végezni télen, és a folyamat hőmérsékleti rendszere nagyon fontos, és sok magánfejlesztő kíváncsi - lehetséges? Amikor a hőmérséklet a 3-4 fokos érték alá esik, a beton keverékkel való munkát le kell állítani, vagy megfelelő intézkedéseket kell tenni. És mi ezek az intézkedések, és mennyire hatékonyak, tanulni fogunk a cikkünkből.

Intézkedések a beton fagyasztás elleni védelme érdekében
Ezek a hideg időben történő beton védelmére vonatkozó kiegészítő intézkedések a következők:
- Speciális védőanyagokkal történő melegítés.
- Hőfegyverek hőkezelése vagy speciális elektromos berendezések használata.
Az Ön információiért! A betonkeverékek összetétele alacsony hőmérsékleten történő munka során szükségszerűen speciális fagyálló adalékokat vezet be - "nem fagyasztva", ami befolyásolja a beton fagyását és a szilárdulás gyorsítóit.

Adalékanyagokat adunk az elegyhez az előállítása során.
Az adalékanyagok mennyisége változhat a várható hatás függvényében:
- A cementtartalom 1-2% -a gyorsítja a beton keményedését.
- Ennek megfelelően a betonkeverék fagyási hőmérsékletének 3-5% -a 5-10 ° C-kal emelkedik.
- A cement tömegének 10-15% -át kitevő részarány biztosítja a habarcs fagyasztásának teljes eltávolítását, azonban 40-90 napig növeli a kikeményedési időt.
Nagyon népszerű az építőiparban adalékanyagként:
- Kalcium-klorid.
- Nátrium-klorid.
- Potash - kálium - karbonát.
- Nátrium-nitrit.
FIGYELEM! A betonkeverék ára a hasonló adalékokkal kissé megnövekszik, de amint látja, még ezek a kis jelölések is érdemes védőfelszerelést használni.
Ezenkívül a hidegszezonban jobb, ha cementet készítenek a keverék elkészítéséhez, ami a hidratálás során magas hőkibocsátást eredményez. Ezek közé tartoznak az alumínium-oxid kötőanyagok, amelyek megfelelő menedékkel lehetővé teszik a betonozás folytatását még nagyon alacsony külső hőmérséklet esetén is.

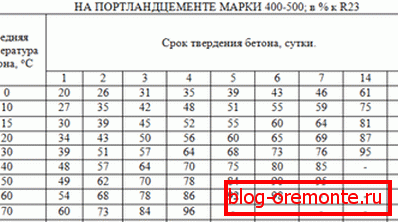

A beton állapotának ellenőrzése
Mivel a szilárdsági folyamat és a cementkeverék tervezési szilárdsága meglehetősen hosszú (normál körülmények között 28 nap) szükséges a körülmények nyomon követése és beállítása. A vezérléshez egy speciális, a beton hőmérsékletének mérésére szolgáló eszközt használnak - az építő elengedhetetlen eszköze a télen.
Beton előkészítése és szállítása
Az alacsony hőmérsékleten végzett betonmunkák utasítása azt javasolja, hogy a keverék állapotát az elkészítés pillanatától kezdve figyelje:
- A keverék elegye melegített víz..
Az oldat forrázásának elkerülése érdekében az összetevőket a következő sorrendben vezetjük be:
- Először is, víz és nagy ásványi adalékok.
- Az öblítés után a szükséges folyadékmennyiség felét több fordulatú keverővel - betonkeverővel végezzük.
- Most be lehet adni a cementet homokkal.
- A végső keverés hosszabb időt vesz igénybe, mint nyáron.
Tipp Lehetőség van a betonkeverő fordulatszámának csökkentésére forró vízzel vagy felengedett és fűtött törmelékkel, kavics hozzáadásával.
Különböző cementfajták használata eltérő vízfűtést igényel, és ugyanakkor a keverő kijáratánál ugyanolyan hőmérsékletet biztosít a beton keverék számára:

- A Portland cement, a salzburgi portlandcement és a pozzolan márka cement 600 ° C alatti hőmérsékleten, 80 fokos vízhőmérsékleten - a keverék 35 fokos keveréke.
- Gyors kikeményedés Portland cement és Portland cement M500 és több, illetve - víz - 60 fok, a keverék -30 fok.
- Aluminos cementek - víz kb. 40, keverék - 25 fok.
Figyelj! A keverék szállításakor a beton fő hűtése nem a gép mozgása közben következik be, hanem a keverő újraindításakor. Ezért a rakodás és a kirakodás szakaszában történő azonnali szállítást, valamint a tranzit állásidők nélkül történő késedelem nélküli szállítását javasoljuk. Üdvözöljük továbbá a tárolóedény melegítését és melegítését, amelyben a habarcsot szállítják.
Betonkeverék elhelyezése
A téli ülepedési megoldásnak számos olyan tulajdonsága is van, amelyek figyelemre méltóak:

- A fűtött beton keverék fektetésének alapjait fel kell készíteni a tapadás növelésére:
- Hó, sár, jég.
- Fűtött pozitív hőmérsékletre legalább 250-300 mm mélységig.
- Hőmérővel a beton hőmérsékletének mérésére a laboratóriumi szakember azonnal kezeli a lefektetési folyamatot.
Az ő feladata, hogy nyomon kövesse a hőmérséklettől való függését a zsaluzaton vagy fűtésben (ha szükséges):
- Becsült sebesség - a termosz módszerének megtartása.
- A beton fagyasztási hőmérséklete és 5 fok - a fagyálló adalékokat tartalmazó keverékek esetében.
- Nem alacsonyabb nulla foknál a leghűvösebb helyen, mielőtt az elektromos fűtés megkezdődik.
- Plusz 2 fok a keverék egyéb fűtési módjai esetében.

Az öntött cement hőmérsékletének mérése a testében lévő üregekkel történik, szigetelő dugókkal védve. A kútok problémás területeken vannak elrendezve és szigorúan számozottak, a vázlatos rajz alapján.
Megengedett bemerítés az olajjal részben töltött fém lombikok lyukaiba. A mérések elvégzéséhez csökkentse a hőmérőt 3-7 percig, és távolítsa el a külső levegőt. A mérési adatokat egy hőmérsékleti naplóban rögzítik.
- A túlzott hőveszteség elkerülhető úgy, hogy a keveréket kis területeken rétegekbe helyezi, és a készenléti szőnyegekkel vagy pajzsokkal ellátva átmegy.
- A hideg időben történő betonmunkát éjjel-nappal végezzük, amíg a szerkezet öntése befejeződik.
- A felület nyílt részét közvetlenül a betonozás befejezése után azonnal szigetelni kell..
Figyelj! Ha valamilyen okból a keverék a munkacsuklóban lefagy, akkor ezt a területet fel kell melegíteni és a fagyasztott elemet el kell távolítani. És csak az oldal gondos feldolgozása után, az SNiP ajánlása szerint folytassa a betonozás.
Annak elkerülése érdekében, hogy minden nehézséget a hidegben lévő betonokkal dolgozzon, a saját kezű házak építésével várhat kedvezőbb időjárási viszonyokra. Figyelembe véve azt a tényt, hogy a megoldást csaknem egy hónapig hagyni kell önmagában, mielőtt az elárasztott talajon lévő zárt épületek felállítása folytatódna, a legjobb időt kell választani - nem hideg, de nem túl meleg.

következtetés
Sajnálatos módon nem mindenki rendelkezik alkalmával, hogy várjon meleg időre, így a konkrét munkát mindenképpen meg kell tennie a nulla hőmérsékleten. A fenti információk segítenek abban, hogy figyelembe vegye a folyamat összes buktatóját, megkönnyítse a munkáját és a jövőben megőrizze a szerkezet szilárdságáért felelős elemek javítását.
Ebben a cikkben bemutatott videóban további információkat talál a témáról.
